英伟达财报焦点:Rubin放量节奏与OpenAI 算力承诺

华尔街见闻08-25 14:12

英伟达将于8月26日发布季度财报,市场焦点已从业绩本身转向两条更深层的叙事主线:新一代Rubin架构的爬坡速度,以及与OpenAI绑定长达数年的超大规模算力承诺所蕴含的财务逻辑。杰富瑞表示,英伟达本季数据整体强劲,上行预期在市场中已有充分定价,但Rubin的放量节奏与OpenAI协议的会计处理方式,将是本次财报电话会议的核心议题。

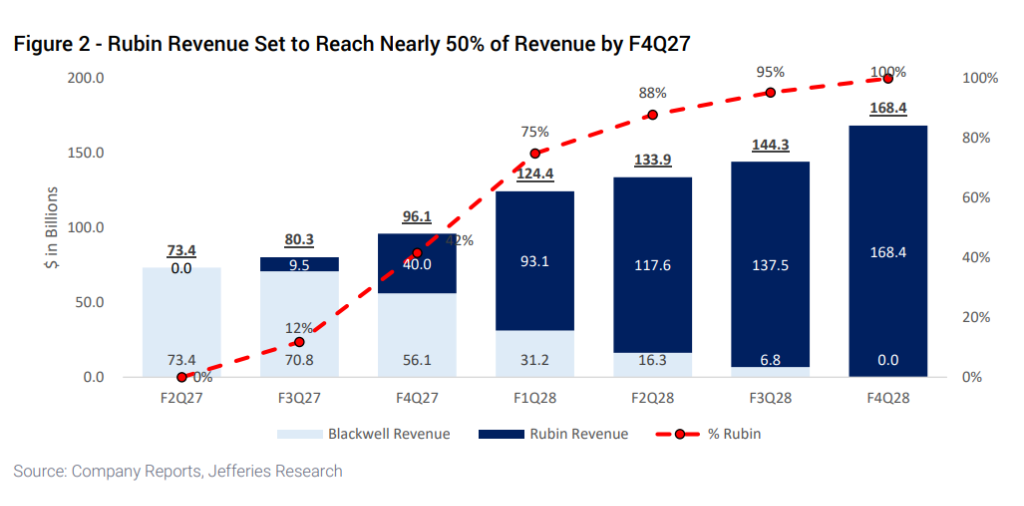

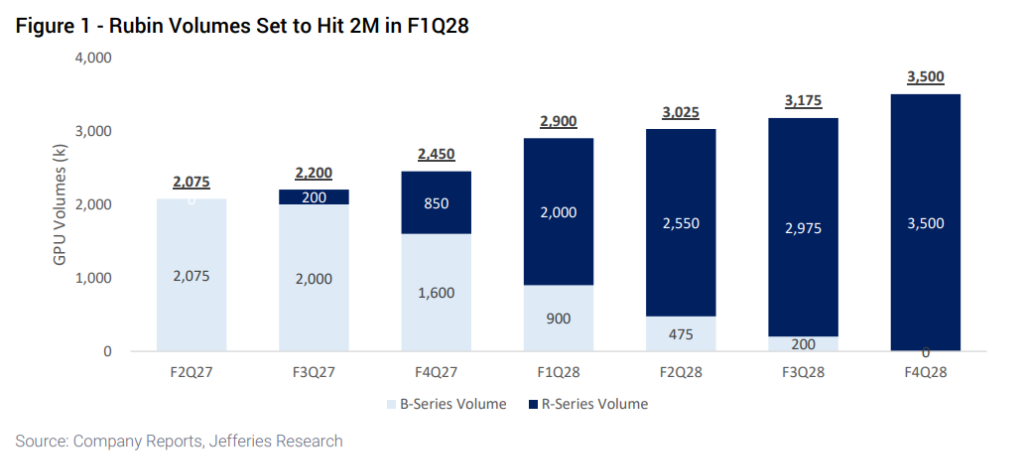

杰富瑞分析师预计,英伟达7月季度营收达950亿美元,高于市场一致预期的919亿美元,环比增长约16%;10月季度指引料为1080亿美元,较一致预期的1037亿美元高出约4%。该行预计Rubin系列(VR/R200)在F3Q27的GPU营收占比约为12%,至F4Q27将攀升至40%以上,F1Q28有望成为Rubin超越Blackwell成为主导营收来源的拐点,预计出货量达200万片。

与此同时,英伟达8月17日宣布与SB Energy达成协议,在俄亥俄州建设PORTS-Pike算力园区,OpenAI持有20年租约,英伟达为唯一算力供应商,并向SB Energy投资15亿美元。

管理层透露,OpenAI现有及规划中的承诺规模已达约12GW可扩展至16GW的英伟达算力,对应2030年前约6000亿美元的累计营收,是迄今为止披露的最大单一客户承诺。该协议的会计处理与潜在或有负债披露方式,将是市场最为关注的风险变量之一。

Rubin爬坡:设计简化带来更快的产能释放

杰富瑞认为,Rubin的平台切换效率将显著优于Blackwell初期爬坡,并预计C26年Rubin机架部署规模可达约1.3万个以上,C27年超过12万个。

Vera Rubin NVL72沿用了GB200/GB300确立的72-GPU Oberon机箱形态,保留了相同的物理占位与制造/部署基础,45摄氏度温水冷却设计可直接兼容现有液冷数据中心。在装配层面,英伟达将计算托盘与NVLink交换机托盘改为无线缆、无软管、无风扇的模块化设计,以中央PCB取代Blackwell时代大量手动安装的NVLink线束,管理层表示此举将计算托盘的组装时间从约2小时压缩至5分钟。

供应链方面,英伟达描述Rubin的配套体系规模约为Grace Blackwell的两倍,覆盖30个国家、350家工厂、数百家合作伙伴。

量产出货计划于F3Q27启动,F4Q27持续爬升,F1Q28被管理层定性为"非常大"的季度,杰富瑞对此的模型预测为200万片出货量。值得注意的是,所有前沿实验室均预计从一开始便采用Vera Rubin,这与Blackwell初期的情况有所不同。

Vera CPU:200亿美元目标背后的结构性机会

管理层将CPU的可寻址市场规模(TAM)指引为2000亿美元,F27全年CPU营收目标为200亿美元,涵盖Grace与Vera两条产品线。

杰富瑞基于自下而上的模型推算,F27伴侣CPU营收约为86.5亿美元,由此倒算出独立Vera CPU营收约为113.5亿美元;F4Q27的退出年化营收率约为320亿美元。Vera ASP定价约为4000美元,基于3nm制程的近光刻极限单片die,毛利率与英伟达AI业务整体水平一致。

客户层面,SPCX已承诺采用"全英伟达"架构,Oracle表示计划部署数十万颗Vera CPU;微软的承诺力度相对温和;OpenAI与Anthropic仍在评估阶段。

杰富瑞指出,ACIE(AI与云基础设施企业)客群将承担Vera CPU营收增长的主要权重。从竞争格局看,AMD的Venice仍是当前市场的绝对领先者,已在2H26进入爬坡阶段;英特尔在产能维度有一定弹性,但在杰富瑞看来,因缺乏Spatial Multi-threading技术,整体仍处于技术劣势。

OpenAI协议:6000亿美元承诺与或有负债的双面性

8月17日,英伟达宣布与SB Energy就俄亥俄州PORTS-Pike技术园区达成合作,该园区建于前DOE朴茨茅斯旧址,OpenAI持有20年租约,英伟达作为唯一算力提供商,提供4.25GW IT容量的信用支持,并持有剩余3.75GW(合计8GW)的选择权,同时向SB Energy投资15亿美元。

据英伟达披露,每一代部署于该园区的系统可对应约150万颗GPU、产生1500亿至2000亿美元(约合每GPU 10万至13.3万美元)的营收,并可在20年内经历多轮升级周期。

管理层同时披露,OpenAI现有及规划承诺合计约为12GW可扩展至16GW的英伟达算力,2030年前的累计营收规模约为6000亿美元,是目前已披露的最大单一客户承诺,按16GW折算约合每GW 370亿美元,与管理层此前CapEx/$GW的口径基本吻合。

杰富瑞指出,这一合作标志着英伟达资产负债表的重大变化——英伟达承担的并非园区全额成本,而是租赁款与电力费用的特定部分,以及特定剩余价值承诺,并在2028至2030年数据中心陆续投入运营时分阶段生效,随OpenAI支付租金而逐步递减。然而,该报告特别点出,此举在500亿美元第三方融资平台被定性为"将客户融资移出表外"仅一周后即宣布,可能重燃投资者对循环融资的担忧。

本次财报电话会议的核心问题在于:或有负债的会计处理与披露口径、该协议结构能否成为其他前沿实验室的模板,以及英伟达如何看待20年单一租户资产的剩余价值风险——这些问题的答案,将直接决定ACIE增长在多大程度上由英伟达自身驱动,以及市场将给予多高的估值倍数。

网络与CPO:Kyber延期打断Scale-Up路线图

杰富瑞认为,今年GTC大会上英伟达公开承诺的Scale-Up CPO计划面临时间表压力。基于供应链数据,Kyber机架形态已确认推迟,Scale-Up CPO的落地时间可能从C28进一步推后至C29或更晚。

在过渡期内,有观点认为英伟达可能推进NPO类型的多机架互联方案,例如以8个Oberon NVL72机架组成NVL576形态。杰富瑞认为此路径合理,可能已列入路线图,但因技术复杂度较高,预计不会成为主流出货形态。近期Scale-Up方向,英伟达随VR200 NVL72推出NVLink 6,NVLink交换机数量从上一代NVL72的16个提升至32个。

Scale-Out CPO方面,Spectrum-6 CPO交换机已进入量产出货阶段,产能预计于2H26持续扩大,首批采用用户包括CRWV、Lambda、META、MSFT及ORCL。杰富瑞维持判断:博通(AVGO)与TH6仍是该细分市场的主导参与者,Scale-Out CPO的近期需求也预计保持温和。

电力瓶颈:AI部署节奏的最大隐性约束

电力供应能否跟上芯片需求的增长步伐,正成为AI基础设施扩张的核心约束变量。大型超大规模云商(AMZN、MSFT、GOOG、META)主要通过向公用事业公司支付费用来推动专用燃气电厂及输电线路的建设;而前沿实验室(OpenAI/Anthropic/xAI)与新云服务商则越来越多地采用"表后供电"(BTM)方案,以弥补电网就绪时间与XPU部署需求之间的缺口。

据杰富瑞估算,C27年XPU部署与电力供应之间的缺口约为30GW,C28年扩大至53GW,但实际净缺口预计在数十GW量级,低于名义上的566GW峰值差距,原因在于部分新增产能与数据中心建设计划存在重叠计算,且供电容量的计算时点与数据中心实际部署功率之间也存在时序差异。

主要在建电力来源中:GE Vernova(GEV)燃气轮机C26/27/28产能约为20/22/24GW;西门子(SIE)C26产能约15.5GW,C27/28推进至19/21GW;往复式燃气发电机组方面,CAT订单积压已延伸至24个月以上,即便产能翻倍仍处于C27售罄状态;Bloom Energy固体氧化物燃料电池年产能预计至2026年底达到2GW;FTAI的退役飞机发动机改造方案提供25MW单机容量;核能及小型模块化反应堆(SMR)在2030年前实现商业落地的可能性较低。

监管层面,多个州对数据中心建设的抵制情绪也在升温。杰富瑞表示,对AI长期前景保持乐观,但认为当前电力供给形势值得投资者审慎对待,并期待管理层在财报中就上述潜在阻力给出明确表态。
